一、从事地下管线竣工测量工作的背景

《合肥市地下管线条例》和《合肥市地下管线条例实施细则》为合肥市地下管线建设管理工作和城市生命线安全运行提供了法制保障和实施标准,使合肥市地下管线竣工测量工作有法可依有据可行。



地下管线建设单位在地下管线工程办理施工审批或者道路挖掘审批前,及时委托测量单位进行覆土前测量;大大减少新建管道未能及时更新测量的问题;综合管廊等地下空间工程,主体工程建设单位及时委托测量单位进行测量,可以在地下空间工程覆土前测量主体轮廓及高程等重要信息,使后期地下空间数据成果更加精准。

道路建设单位将我测量单位作为道路工程的责任主体单位进行管理,地下管线工程施工单位与我单位建立沟通机制,在管线覆土前(或浇筑砼前)通知我单位进场测量,并保障我单位顺利开展工作后实施覆土(或浇筑砼)。例如在“新合肥西站站区涉铁市政道路工程地下管线竣工测量”项目中为确保工程顺利实施,合肥市重点工程建设局针对涉铁项目专门制定了“综合管线管理办法”,其中包含把控管线施工各环节的“管线工作面交接单”和现场驻地办公室等措施,使跟踪测量工作可以更加及时有效。

二、从事地下管线竣工测量工作的技术工艺解析

从事地下管线竣工测量工作除需做到精细化管理,“时时查看、进度把控”,形成“错题库”,做到举一反三等措施,合肥竣工测量项目部又精选一批有担当且高效的阶段负责人,在一个个项目中无缝协同工作,让项目整体在最短的时间内高质量的交付。

例如:受合肥城建投资控股有限公司的委托我单位从事的“宿松路(南二环-深圳路)快速化改造工程6标段地下管线竣工测量”的工作。

公司承接项目后,项目经理需多次参加本项目施工现场对接会和例会,以了解各类管线施工计划和实施进度,进而传达到项目覆土前测量负责人。


跟踪测量达443次,实时掌控道路施工进度,管线施工过程中加大跟踪频率是唯一能保障不丢管漏管的最有效方法。

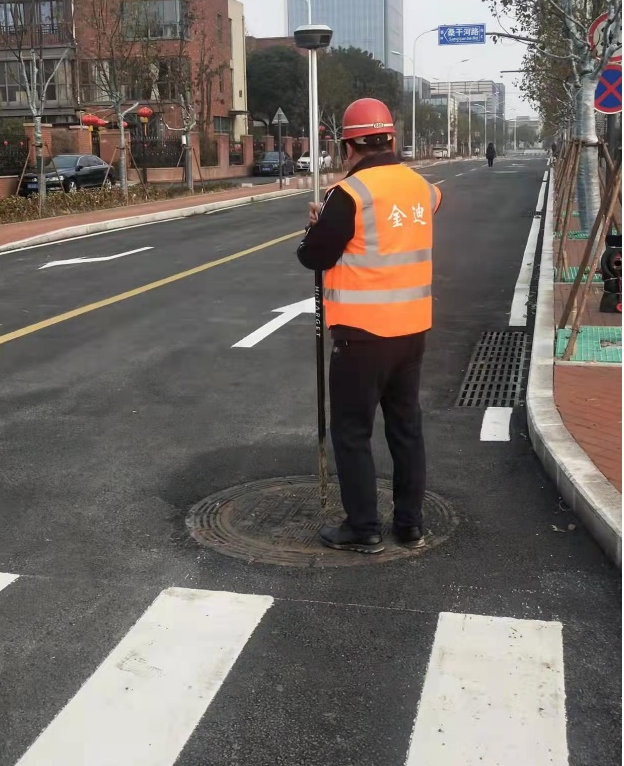

注:此为雨水管线现场覆土前测量

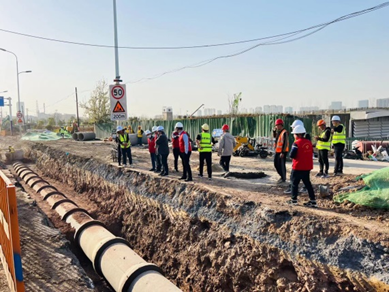

本项目道路宽阔,高架匝道层层交错,新老管线上下错综复杂,建设单位要求工期紧张。道路施工完成后,公司针对以上复杂情况委派4个从事管线行业10年以上的技术人员,辅助人员4人共计8人,首先对覆土前测得管顶数据行放样采集和管综新改建设计图深度利用,然后加入钎探、开挖、穿线、权属单位调取资料等多种作业方法进行覆土后测量的工作环节,其中核实确认了两道废弃保留的燃气管道并体现落实到数据库内。

注:此为覆土前数据地面放样

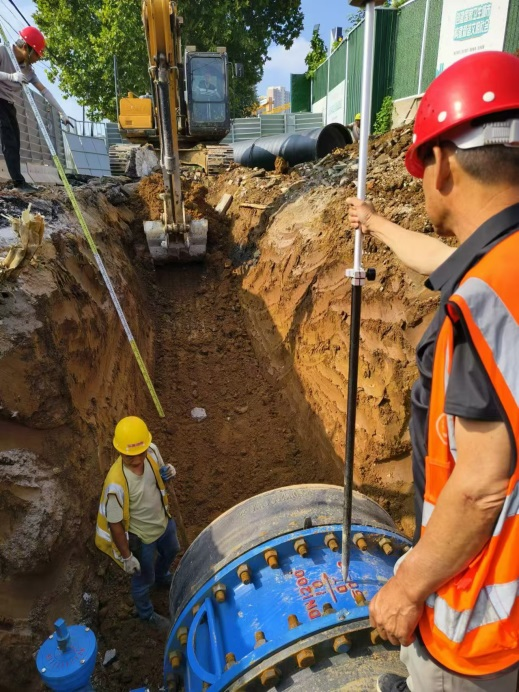

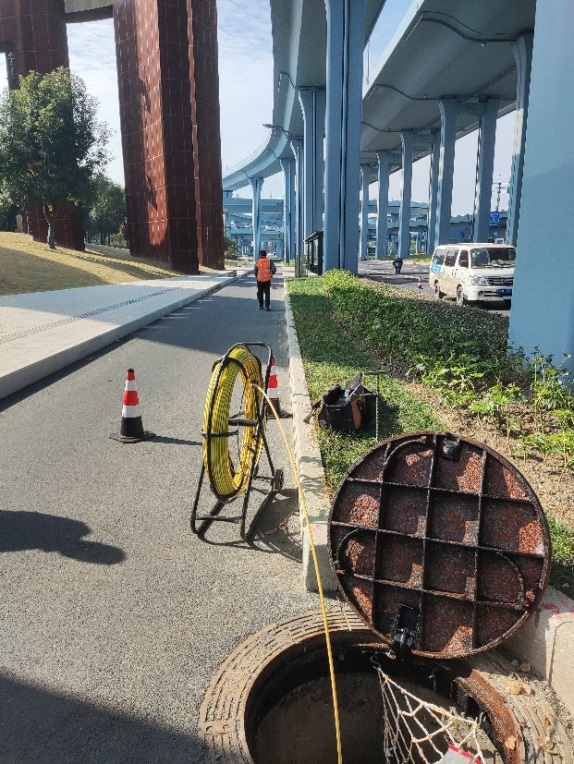

注:此为覆土后测量穿线、钎探现场

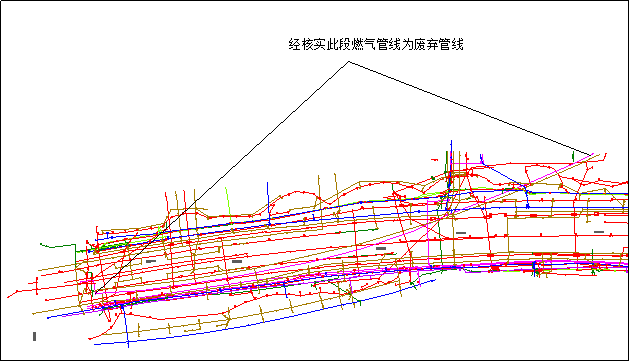

注:此为核实后确认的废弃燃气管线

对于数据成果进行3级加1级质检的方法。覆土后测量完成后各技术人员进行自检;自检完成后交付项目部外业质检人员统一项目外业质检,核实确认现场埋深、属性等真实性;外业核实整改完成后交付项目部内业质检人员统一项目内业质检,从而达到数据的规范统一;项目质检完成后,由公司的数据处理部进行整体质检。

资料员了解收集本项目从开始至结束整体过程中各个环节的重点、要点,编辑初步资料和成果资料。最终由审核人和审定人审阅后提交归档。
作者:郭金榜

Copyright © 2018 保定金迪地下管线探测工程有限公司 All Rights Reserved    地址:河北省保定市恒滨路128号 邮编:071051
市场电话:0312-3108548    客服电话:0312-3108565    传真:0312-3108565    E-mail:jdsczx@163.com    网站备案号:冀ICP备05007223号

冀公网安备 13065202000367号
