非开挖修复技术在黄石胜阳港老排洪渠修复加固工程中的应用 ——砂浆喷涂修复工艺之渠道修复
2021-04-12 16:00:58 浏览次数:
分享到:
作者:王鹏
砂浆喷涂施工工艺具有操作简单、快速固化、修复后使用年限长的优点,主要用于具备非开挖修复条件的市政排水管(渠)的修复,采用本工艺修复后,将在管(渠)壁形成连续致密的内衬层,有高强度、耐腐蚀、防渗漏的作用,能增加管道(渠壁)强度,增强管壁承压能力。
黄石胜阳港老排洪渠,由于外部地下水和土壤结构、压力等经年改变,逐步造成箱涵结构失衡,内壁砂浆失去粘结作用,片石脱落,局部渠壁出现大裂缝,甚至出现坍塌,由于渠道长期处于运行状态,无法断流,不能进行开挖修复,经研究后决定采用砂浆喷涂修复工艺对渠道进行加固修复。
渠道喷涂修复工序流程为:施工准备→施工围挡→渠道通风→渠道内围堰导流→渠道降水清淤→渠道内壁清洗及预处理→喷涂修复→验收。
渠道通风作业需要在施工时不间断进行,气体检测仪连续检测,应安排专人值守。当发现检测仪报警时,施工人员应立即撤离,并对渠道内危险因素进行排除,确定渠道内安全后施工人员方可继续进入渠道作业。
2、验收方法:
1)修复前初验:对每一段修复前进行现场勘查测量,中间有钢筋铺设的依照设计要对钢筋的绑扎、间距进行测量,对底板拆除的厚度进行测量。
2)修复后初验:依据设计对修复后的平整度、厚度、长度都进行审核测量。同时对原材料检测报告进行审核,包括钢筋复检报告,砂浆材料抗压、抗折复检报告,混凝土抗压、抗渗试块检测报告。
3)竣工验收:对渠道中每段修复的平整度、围堰拆除情况、修复前和修复后渠壁现状进行检查验收,同时,对成果资料的完整性、数据的准确性进行查验。
黄石胜阳港老排洪渠,由于外部地下水和土壤结构、压力等经年改变,逐步造成箱涵结构失衡,内壁砂浆失去粘结作用,片石脱落,局部渠壁出现大裂缝,甚至出现坍塌,由于渠道长期处于运行状态,无法断流,不能进行开挖修复,经研究后决定采用砂浆喷涂修复工艺对渠道进行加固修复。

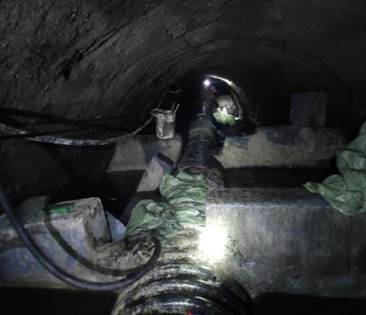

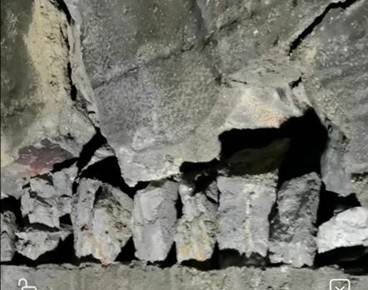

修复前状况
渠道喷涂修复工序流程为:施工准备→施工围挡→渠道通风→渠道内围堰导流→渠道降水清淤→渠道内壁清洗及预处理→喷涂修复→验收。
- 施工准备

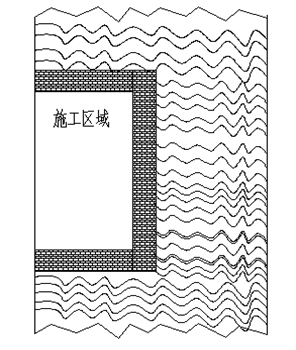

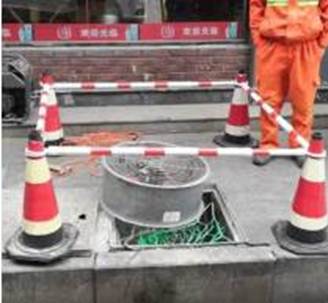

- 施工围挡
- 渠道通风
渠道通风作业需要在施工时不间断进行,气体检测仪连续检测,应安排专人值守。当发现检测仪报警时,施工人员应立即撤离,并对渠道内危险因素进行排除,确定渠道内安全后施工人员方可继续进入渠道作业。

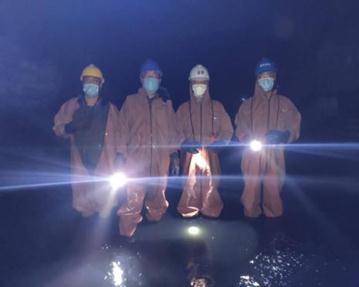

渠道通风
- 围堰导流

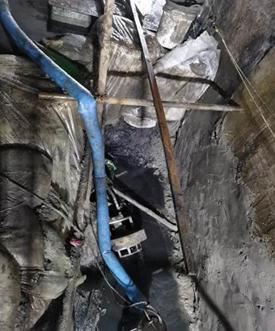

安装导流管围堰导流

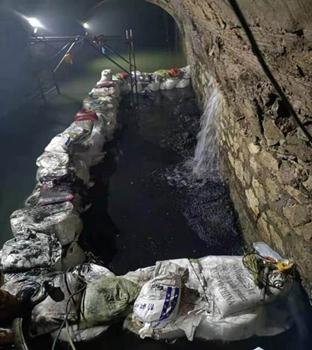

单侧分流围堰

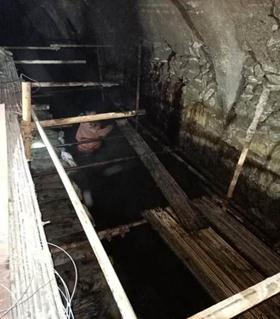

- 渠道降水清淤
降水清淤

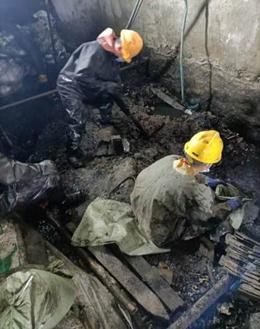

- 渠壁清洗及预处理

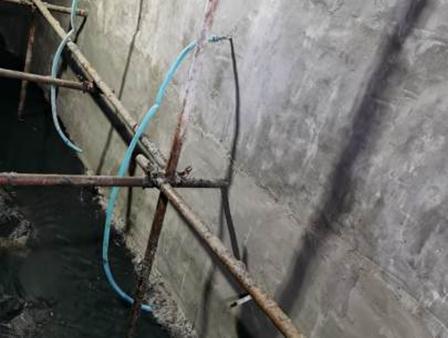

搭建脚手架
渠壁清洗

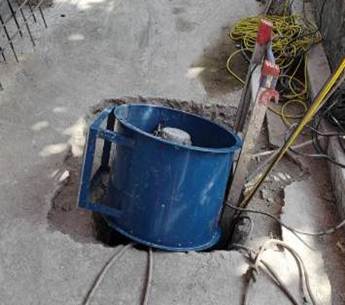

孔洞浇筑
钻孔引流

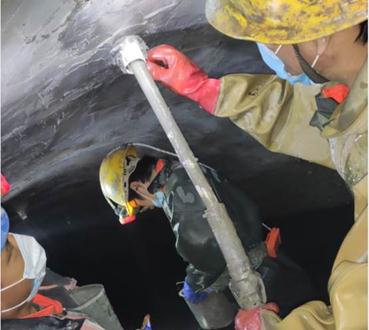

注浆
- 喷涂修复

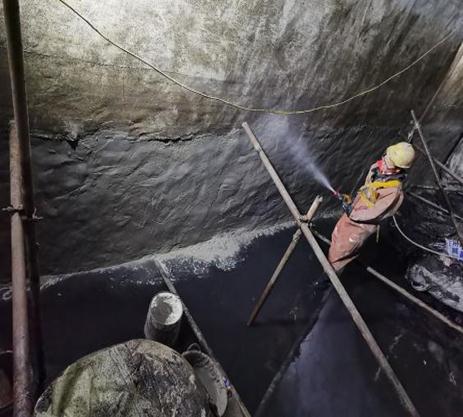

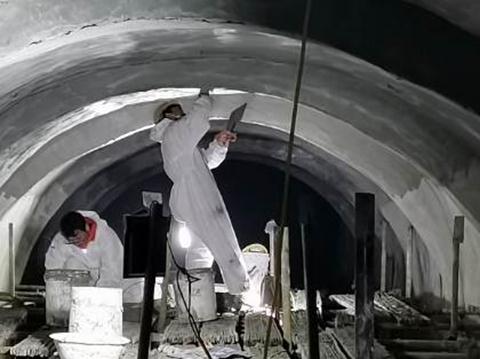

喷涂修复
压光
- 验收
2、验收方法:
1)修复前初验:对每一段修复前进行现场勘查测量,中间有钢筋铺设的依照设计要对钢筋的绑扎、间距进行测量,对底板拆除的厚度进行测量。
2)修复后初验:依据设计对修复后的平整度、厚度、长度都进行审核测量。同时对原材料检测报告进行审核,包括钢筋复检报告,砂浆材料抗压、抗折复检报告,混凝土抗压、抗渗试块检测报告。
3)竣工验收:对渠道中每段修复的平整度、围堰拆除情况、修复前和修复后渠壁现状进行检查验收,同时,对成果资料的完整性、数据的准确性进行查验。
初验
竣工验收
