福州供水管道不锈钢内衬修复纪实报道
2020-08-17 14:29:04    浏览次数:
分享到:

作者:王向坤

一、前往福州

        进入8月中旬,华北地区正面临强降雨天气。2020年8月11日17时42分,福州市气象台发布信息,台风“米克拉”减弱为热带低压,解除台风蓝色预警信号,本次台风与福州擦肩而过。
        就在一周前,8月4日,台风“黑格比”在浙江乐清登陆。同日,我与工程部王工踏上了开往福州的高铁。之前,已经持续多日的高温,心里或多或少的有一些对于清凉的期盼。在快速路过安徽境内时,很低的白云,些许的降雨,让人会误以为那是台风带来的结果。
        本次出行的目的就是到福州供水修复项目学习、考察。金迪从事此项工作已经很多年了,但是,不断变换的城市,让项目充满新意,充满挑战,也让此行充满期待。
        去之前,事业部李总对项目做了整体介绍,包括工作量、管道状况、项目管理、安全管理、文明施工、疫情防控等内容。我心里有了一个大概的认识,自己也提前看了一些资料,并拟了一份调研提纲。
        就在路上的时间里,项目已经接到通知,有所准备,这样的事情属于正常现象。高铁在晚上7点多钟到达福州,并很快到达位于福州市西二环中路与斗池路交口东边一点的项目驻地。
         福州,夏天的南方城市,夜晚依然热闹。项目经理王经理在驻地等待我们,因项目租房还有铺位,晚上就和项目住在一起,新买的被褥已经准备好。这对于我来说,并不陌生。
        稍加收拾,很快就体验到项目安排的紧张程度,为了加快进度,项目是倒班制,部分人员还在施工现场。夜里有一车货要接,王经理和同来的王工一起出去了,这次很凑巧,下来要经常碰面的几个人就有三个姓王的,我也姓王。
         房间里安静下来,房子属于老式的三室,原来的家具不多,项目住进来后,添置了上下铺,墙上贴着内务卫生的值日表,屋里很整洁。


二、走进项目

        第二天一早醒来,不知道其他人是夜里几点赶回来的。很快大家都起来了,因值班人员在工地,王经理开始替别人搞卫生。把我交代给同来的王工,他们很快就出去了。为了照顾我的时间习惯,让我不用那么早,晚一点,吃过早饭再到项目工地。

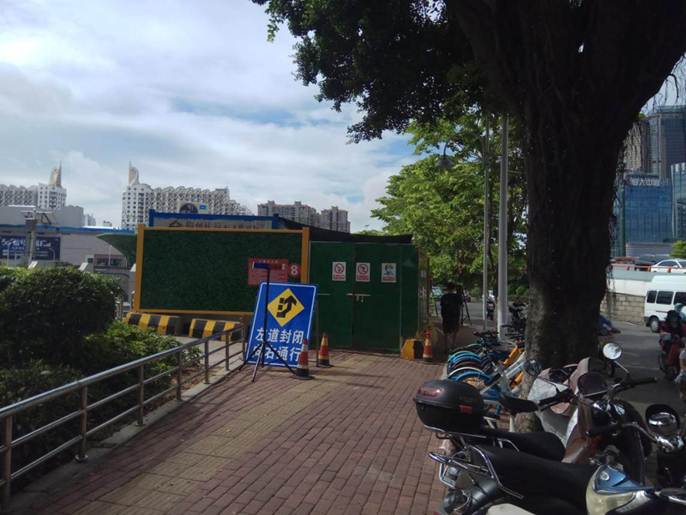

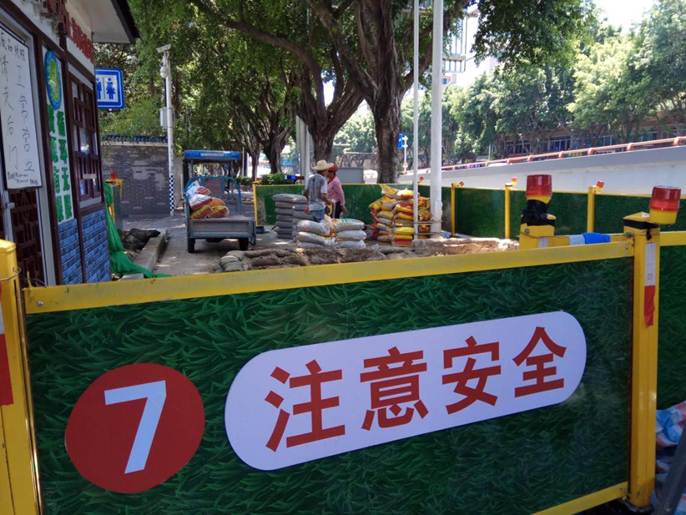

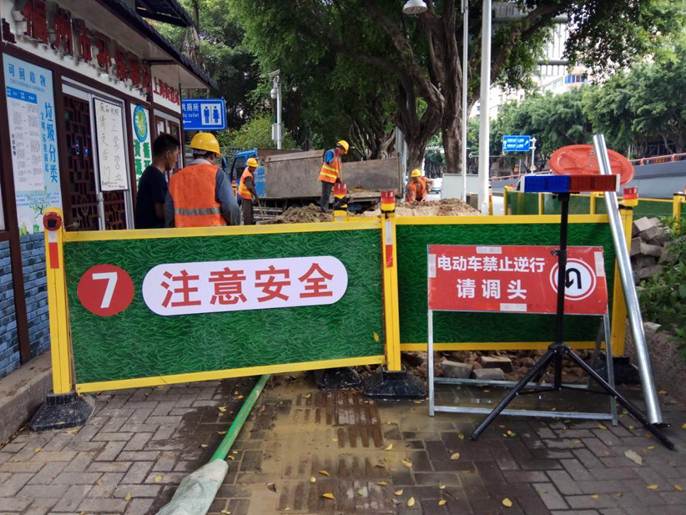

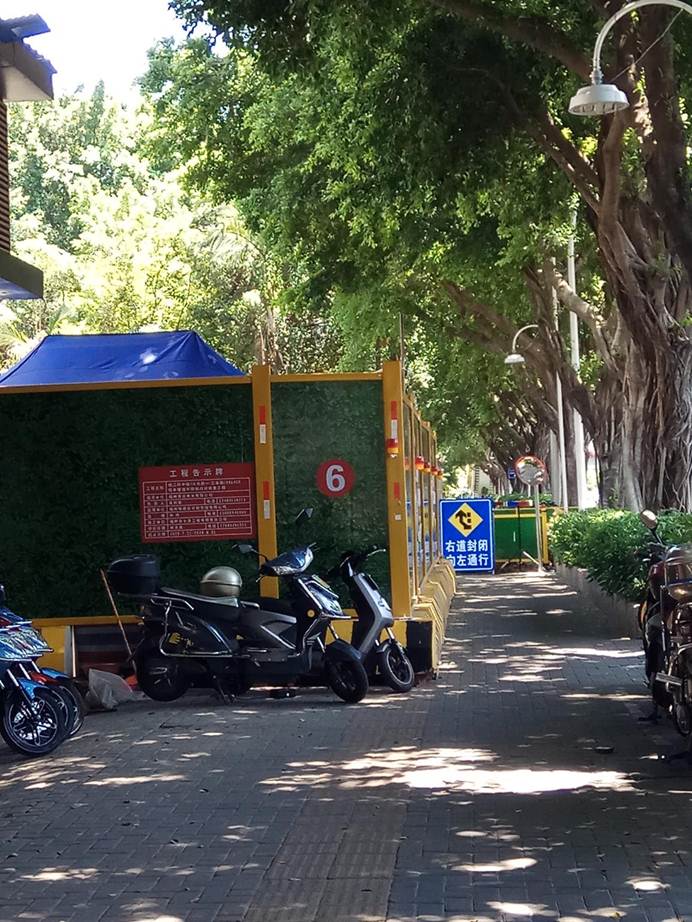

        工地距离租房不远,位于福州市西二环中路里侧斗池路和工业路之间。城市里的电车很多,我的印象当中,南方就是这样,不同的是,大量电车都是在人行便道上快速疾驰,走路时要时刻注意。在西二环与斗池路交口东侧往南,就是项目工作的范围,具体就是位于人行道下方的600米长给水管道。从斗池路往南拐过去,老远就看到了项目的围挡,而迎接我们的则是两道提示牌“电动车禁止逆行,请掉头”,这是项目特地制作的。
        不锈钢内衬修复的特点就是“微创”施工,就像人体微创手术一样,在适当的位置开一个小口,利用内窥技术展开手术。针对给水管道的内衬修复也是这个道理,根据管道的敷设情况和施工要求,选择合适的位置,开挖作业井,再根据管道的具体情况,或在管道上开口,或取下一段管道,方便进出施工。
        看似一段简单的话就能把事情说清楚,实际不是这样,我们继续行程。

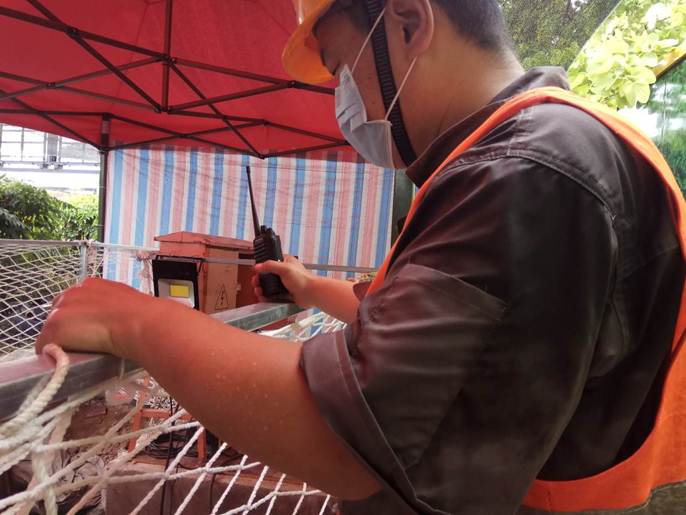

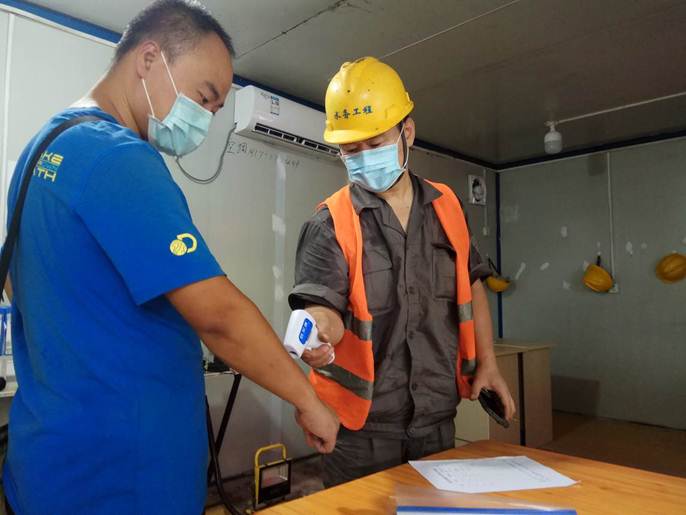

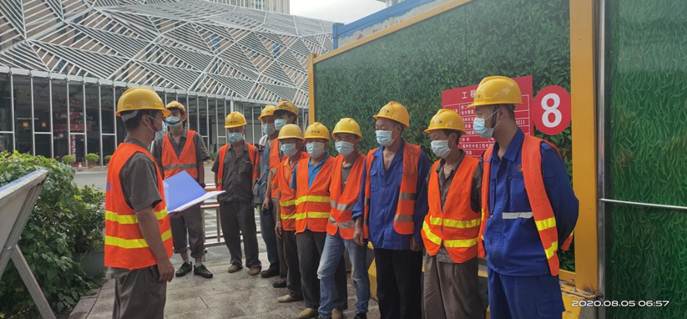

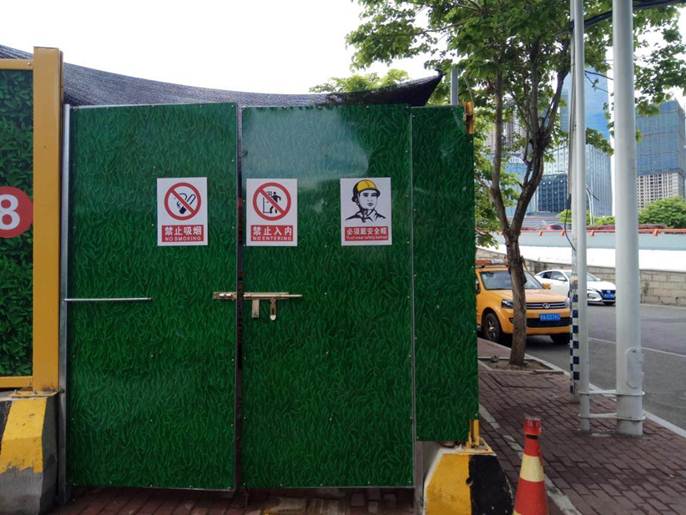

        600米长的施工管段,根据设计,开挖了三个作业井,从北到南,编号依次为6号、7号、8号,我们首先来到了8号井。围挡之外,同样是通行警示牌。门在里面锁着,敲门之后,负责安全检查的小赵开了门,他认识同来的王工。隔着口罩说话,不影响沟通,根据疫情防控制度要求,进门之前,都要测温。


        人们都有这样类似的感受,那就是自己人对自己人时,心里就会放松,比如到了家里,大家就没必要带着口罩;但这是工地,程序不能少,要求不能降低,不仅测温,还要登记。

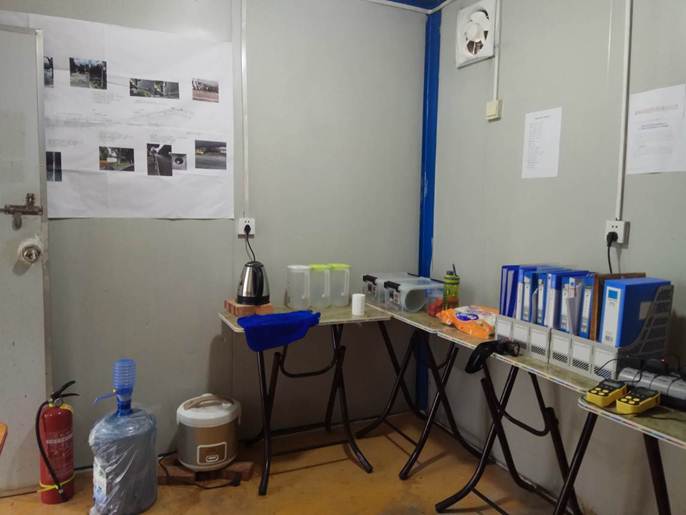

        因工作管理需要,8号井工地里,围挡内,有一个集装箱工作屋,需要上墙的项目管理制度、疫情防控制度、施工进度、项目概况介绍等整齐有序的占据了几面墙。桌子上,是各类文件夹,里面是更详细的制度文件、程序文件、作业文件、记录表单,翻看之下,可以见到项目每天的消杀防疫记录、有限空间作业有害气体检测记录、进出管道记录、有限空间作业票、班前安全活动记录表、安全技术交底、职工入场三级安全教育登记,也包括业主的安全隐患告知书、交警部门的占道施工告知单、挖掘城市道路许可证等文件;除此之外,还有正在充电的有害气体检测设备、防暑降温用品、氧气瓶应急设备、以及部分办公设备。

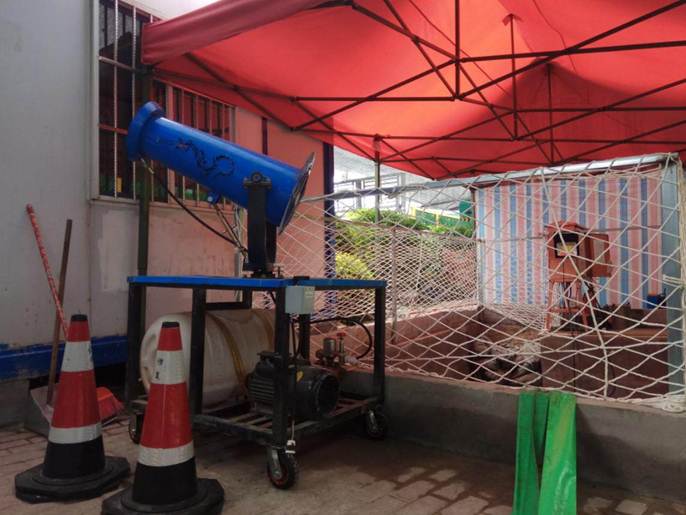

        租来的集装箱附带一台空调,此处因市电接入困难,一台发电设备在不停地运转,管道内施工需要鼓风,以保持空气的新鲜,多余的电流供给空调降温。在炎热的天气里,大家休息时有一个凉爽之地。
        文章还没怎么着,就进入了主题,我们还是要说一说福州的天气。台风“黑格比”与福州无关,南方之地,如无降雨,夏天那就是高温。虽然靠海,天上不时地飘过云彩,偶有一丝降雨,但改变不了炎热的本质。室外工作,出汗是常态。
        我们都已一个感觉,地下恒温,比如地下室,冬暖夏凉,实则还是地下室温度变化不大,从而与外界产生温差。那我们工作的地下给水管道怎么样呢?据项目人员说,也是恒温,我有了一些想进去看看的冲动。


三、作业井

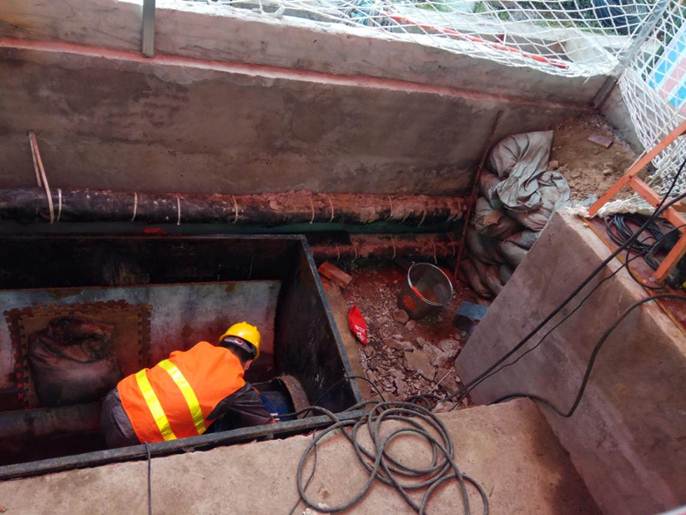

        戴上安全帽,我们走出了房间,作业井处于围挡之内的中间位置,已经开挖好,露出的管道已经开口,这是一段管径1米的钢管。这里略微插一句,管径1米只不是标准用语,按标准应当说成DN1000,为了让大家认识直观一些,后面,同样包含着标准与非标准用语,大家心里清楚就行。我们继续。鼓风机在工作,人员正在管道里面往前几十米的距离施工,除了发电机、鼓风机、以及路上车辆的声音,管道内传不出一丝别的声音。作业井四周是安全绳围护,隔着绳子能看到井壁用混凝土浇筑加固,内层犹如砖砌,非常整齐。我参加过市政施工员的培训,知道有个专业名词叫基坑,还有支护,等等。
        按项目施工计划,作业井开挖7天,其中包括:开挖3天、浇筑底板1天、支模板1天、绑钢筋1天、浇筑水泥1天。根据《建筑基坑支护技术规程》(JGJ120-2012),基坑支护属于地下连续墙支护,刚度大,止水效果好,是支护结构中最强的支护形式;但是,造价较高,施工要求专用设备;适用于地质条件差和复杂、基坑深度大、周边环境要求较高的基坑。
        这是接触项目后,遇到的第一个高成本制作,为什么这样?等后边讲到7号井的时候,再补充。


四、围挡

        8号井,施工挖掘便道4m*3.2m,围挡尺寸5m*25m(作为材料加工场地),下来我们说一说围挡。
        围挡,在施工中是非常常见的设施,是为了将建设施工现场与外部环境隔离开来,使施工现场成为一个相对封闭的空间所采取的措施,包括采用各种砌体材料砌筑的围墙、采用各种成型板材构成的维护体等。
        在北方内陆城市,常见的施工围挡就是彩钢板,一种很薄的板材。安装前,先在路面安装固定设备,如钢管等,再把彩钢板固定在钢管等上面,形成一个封闭的施工环境。路人要想一窥内部的施工情况,只能从进出口或个别缝隙里一探究竟。
        而对于一些临时性的施工,比如地下管线探测、测绘,时间很短,安全锥、警示牌等足够了,这也是管线服务较多的围挡形式。简单到安全锥用单车就可以带走,复杂一点的警示牌,放在车里也就可以了。
        有朝一日,我们的施工工地也需要建筑围挡之时,很多人,特别是管线服务行业的人实际接触的还不多。我也很好奇,况且,福州项目的围挡还有特殊之处,因此,有必要详细的介绍一番。

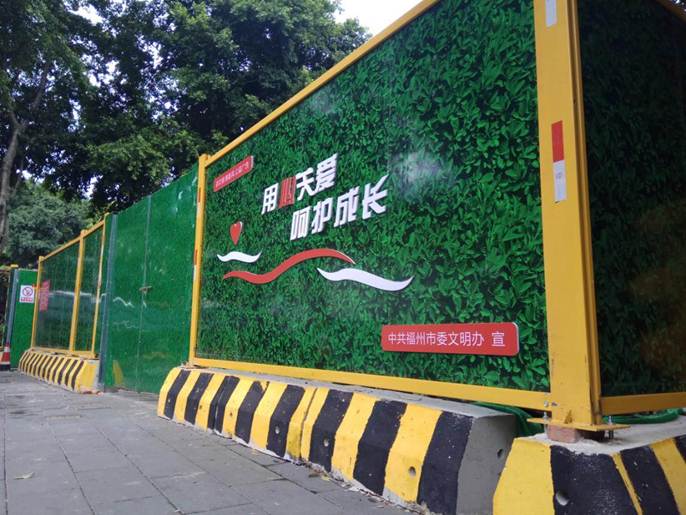

        这就与我们开头提到的台风有关了。福州地处东南沿海,夏季台风是常见现象。我们从网络中可以见到台风的威力,一说就是风力多少多少级,多少大树、建筑设施被吹倒、吹坏。因此,建筑抗台风就是一项必要条件,而且必须这样。根据福州市城乡建设局《建设工程围挡设置标准》的要求,结合本项目工期42天的具体约定,工期超过 30 天的市政工程、市政维护工程等占道线性工程,应采用装配式围挡方案。围挡设置应充分考虑较好的抗风(能抵御不低于10级的台风)和抗冲击性能。做到坚固、稳定、整洁、美观,可周转重复使用。
        围挡由预制钢筋混凝土基座、型钢立柱、凹型方钢管压顶及地梁、钢木复合面板、警示灯及喷淋系统组成,设置7斜撑一道。围挡基座为预制钢筋混凝土,宽 50cm、高 50cm,外侧刷黄黑警示漆,黑黄条宽度 20cm,斜向角度为 60 度。面板采用15mm 厚的钢木复合板设置,围挡高度根据不同路段分级管控。立柱间围挡中心区域设置 1m×2m 的区域粘贴公益广告,公益广告需成套粘贴,粘贴墙面与留白墙面按 1:2 比例间隔设置。
        《建设工程围挡设置标准》的一般规定里,
        4、围挡表面光洁、平整,色泽均匀、统一,安装完毕后应满足“横平竖直”的基本观感,不得加设商业广告构架。按要求设置不低于围挡总面积 30%的公益广告,不得设置商业广告。
        5、市区主干道两侧的工程项目围挡高度不低于 2.5m,其他区域的工程项目围挡高度不低于 2.0m。
        7、市政维护工程、园林绿化工程和管线改迁工程等线性工程应在施工现场每隔 30 米设置一块告示牌。告示牌内容包括工程名称、建设、施工、监理等单位项目负责人、联系电话、起止日期等,字迹清晰显眼(采用红底白字,油漆喷涂)。样式如下:
        围挡基座,外部刷了黄黑警示漆,就像路牙石一般,一块儿就有600斤,人力根本搬不动它,要用设备。加上材料和施工,费用很高,这是我遇到的第二项高成本制作。


五、盲板

        配电箱上检查记录表里详细记录着各项检查状态,不锈钢板整齐的堆放着,卷板机即将投入使用,其他设备也都堆放在一侧。现场人员给我们做了简要介绍,看到工作人员手臂上的层层汗珠,以及湿透的衣服,感觉到这项工程很不容易。

        我们继续看6号井和7号井,这两个井挨着,来的时候经过这里。因为8号井作为材料加工场地,设有集装箱活动房一座,实际上就是项目现场管理驻地,因此,我们先到的8号井。
         6号井已经围护,正在施工,有工作人员在切割钢板,焊机、等离子切割机等设备放置一侧。小高在现场接待我们,给我们作了简要介绍。这个井方便接市电,但要自己付费。6号井里面的管道有一段部分是出地的,管径1.4米,管口已经打开,被取下的管壁放在安全绳外面的管道上。旁边是清管后的锈铁渣,被装在袋子里,一层层的码放着。

        根据工艺要求,修复前需要清管,就是把管道内部的铁锈、结垢等清理出来,这样不锈钢内衬才能平整、坚固,否则就会鼓包,甚至破坏内衬或焊缝,这是不允许的。这就像我们家装木地板一样,水泥毛地面必须平整,否则就要重新找平,不然,铺设的木地板会不稳固,容易损坏。
        据工作人员讲,此次施工的给水管道属于老旧管道,管道内壁腐蚀严重,给清管作业带来很大难度。虽然项目装备有机械化清管机,可以代替人人力,但是,施工管道结构复杂,仍然需要部分人工处理。根据项目提供踏勘资料,本次施工管道包括:DN800管道44.4米、DN1000管道108米、DN1400管道434.9米、DN1600管道6.3米;管内弯头23处,变径3处,管内封堵三通3处,管内切割DN1400阀门芯1处;过路口处下沉满管水,无法正常通风;作业井位置伴有高压电缆沟和通信光缆及供水管道;变径之外就是变深,管道存在坡度;三通处就是分支管。分支管必须封堵,分支上游阀门已经关闭,虽然给水管道属于专属管道,但仍然存在冒水风险,封堵另一方面也是为了保证施工管道整体封闭,便于打压试验。
        这里已经涉及到本次工程施工的安全因素,不仅是分支较多,还存在与其他班组的接口问题。同时,施工难度大,业主要求高,本次验收打压的压力是1兆帕,而其他项目较多的是0.8兆帕、0.9兆帕。
        这是一个什么概念?
        本次工程实验压力1.0兆帕,转换到盲板、内衬纵向焊口受力如下:
        1、DN800盲板,试压时静止推力50.24吨,DN800管道纵焊口如果没有贴实,每厘米承受的拉力2.512吨。
        2、DN1000盲板,试压时静止推力78.5吨,DN1000管道纵焊口如果没有贴实,每厘米承受的拉力3.14吨。
        3、DN1600盲板,试压时静止推力200.96吨,DN1400管道纵口如果没有贴实,每厘米承受的拉力4.396吨。
        可能有人见过冲床,也就是冲压压力机,网上有计算公式,冲国标304不锈钢板材,厚1.5MM,边长104MM,正方形,大约需要45吨的冲压力的冲床设备就够了。
        因此,对于封堵的盲板要求很高,对于施工工艺要求很高。并且本次试验压力也是遇到的最高的一次,对焊接技术是一次严格的考验。为此,项目经理提出具体要求:
        具体负责人付永在必须严格监控各环节施工质量,从源头抓起:
        1、清管必须要彻底清平,管内积水、管壁清下来的垃圾,必须清理干净,刷水泥涂层时均匀。
        2、点板时必须撑实,搭接2-5厘米之间。
         3、制订统一的焊接规范,统一焊接电流、焊丝用量、氩气用量、焊接速度、根据焊口影响区宽度判断焊口熔深、焊口要宽窄一致、熔深一致、焊口要饱满,有余高、焊口接头搭接10㎜以上。所有焊工上岗前统一培训,焊口达到要求后上岗。

        我们见过城市道路上的井盖,井盖正面是平整的一面,有时可能维护之后盖反了,我们能够看到井盖背面有横竖的加筋。盲板也是如此,盲板尺寸、厚度达标之外,还要求支撑筋达到一定的尺寸和厚度,所用钢板板材厚22毫米,宽300毫米,同时要求严格的焊接工艺,否则无法满足试验压力1兆帕的要求。
        说到这里,我们已明显的感觉到了此次工程的严峻挑战,而前面所说的成本倒还在其次。加上工期紧张,项目现有15人已明显不足,从公司调来的7名工作人员已经在赶来的路上,8月6日就能进场工作。
        这是一场大战,也是一场硬仗,目标就在眼前,距离目标完成还有诸多工序要走,还有很多困难需要克服。为此,公司在项目组建上派出了优势兵力,项目经理是有着多年不锈钢内衬修复经验和管理经验的技术型和管理型人才,各岗位骨干也是技术娴熟、经验丰富,能够独当一面。这从向项目的管理、现场施工中可以明显感觉到,大家各司其职,分工协作,工作在有条不紊的进行,进展在不断的更新中。

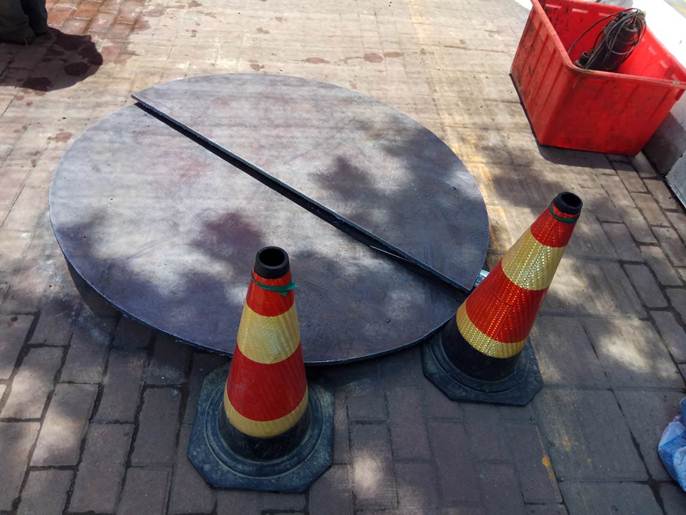

        我们普及一下盲板的知识,盲板的正规名称叫法兰盖,有的也叫做盲法兰或者管堵。它是中间不带孔的法兰,用于封堵管道口。所起到的功能和封头及管帽是一样的,只不过盲板密封是一种可拆卸的密封装置,而封头的密封是不准备再打开的。密封面的形式种类较多,有平面、凸面、凹凸面、榫槽面和环连接面。材质有碳钢、不锈钢、合金钢、铜、铝、PVC及PPR等。
        非开挖修复施工,在管道内部分支处增加盲板,为便于搬运,盲板需要在管外切割好,准备好一对半圆形的钢板,最终在封堵处焊接完成。打压实验通过后,还要拆除盲板,进行供水。
        做过管线探测的朋友,或者对于管道熟悉的朋友,在管线末端常见管堵,有的叫管帽。如果管道不向前继续延伸,这个管堵将长期存在。为了与盲板区分开,叫封头更合适,这在管线探测中,属于特征点的范围,不是设施。


六、走进管道

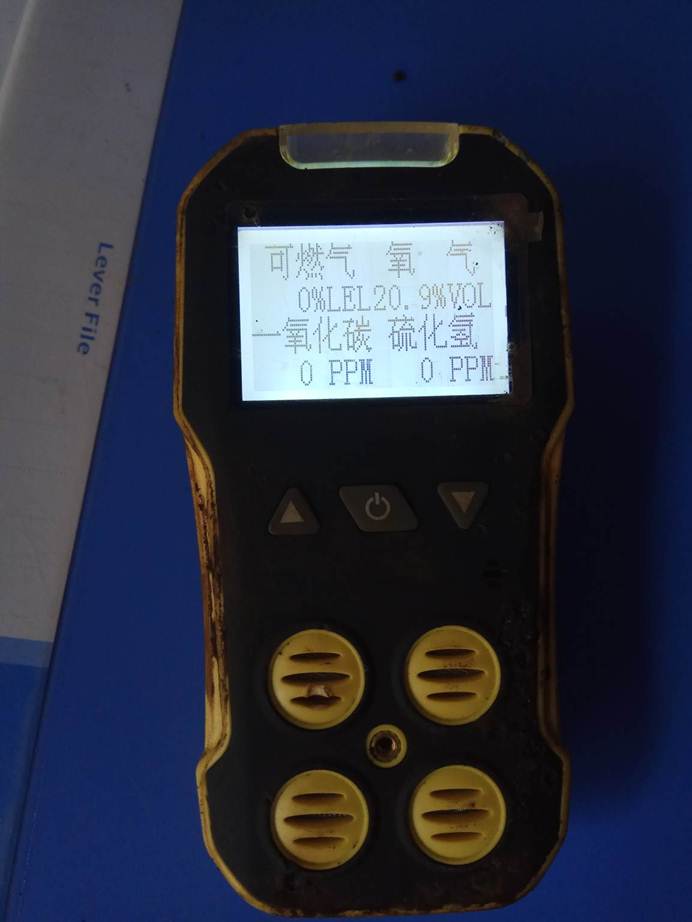

        为了体验,也是为了切身感受现场环境,在征得项目经理和现场管理人员的同意后,我和另一名工作人员李工,开始做进入管道的准备工作。先填写进管记录,调试有害气体检测仪,检查安全帽,带好口罩和防护手套,准备头灯照明设备,一切准备妥当,我们从6号井的开口处下到了管道里面。
        这是一段出露地表的管道,管径1.4米,对于身材不是很高的人来说,弯着腰就可以在里面走动。说着简单,实则是前行几米就是变深,也就是下坡,清管之后的管壁非常光滑,不容易着力,必须两脚叉开,蹬在两侧管壁上,两手同样撑扶,才能通过。一般人的习惯是抬着头,不习惯长时间低着头,因此,很容易忘记这是在管道里,那不可避免的就会磕碰。这时,安全帽就很重要,不仅管道里,只要进入工地,就必须佩带安全帽,这是安全生产必须的。
        很快,管道内部就漆黑一片,只能借助头灯的照明前行。人们都有着对于黑暗的恐惧心理,对于前方的不确定性心存忐忑,特别是在地下的有限空间里,心里总是不踏实。这是人们开始的普遍感觉,也是工作人员需要克服的心理障碍,和别人沟通,它是一种压抑的感觉。虽然开口处鼓风机在不停的送风,可不自然的就会产生憋闷的感觉。前面说过,地下管道恒温,但是,这里的管道埋深较浅,大概1.2米,温度与地表相差不大;再加上管道内部还未贯通,前方过路处,管道下沉,有积水,但不影响通风,它会回风。管道内部有水,湿度很大,很快就会闷热,全身出汗。想到我们的工作人员每天如此,确实很不容易。

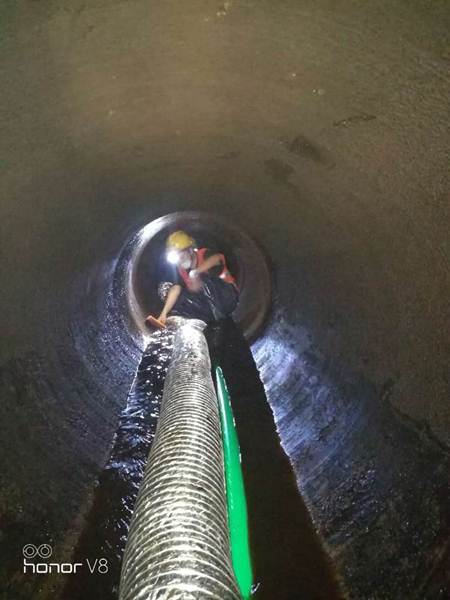

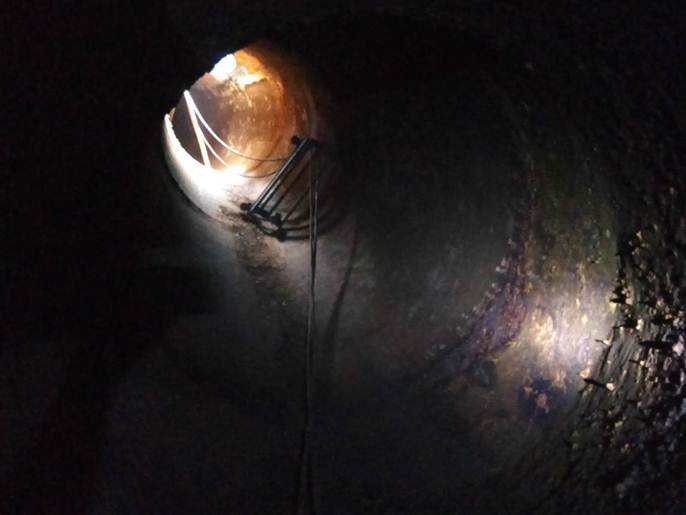

        正在胡思乱想之际,脚下就传来了啪啪声,这一段有水,脚踩到水里了,这估计是沉降造成的结果。调整姿势,继续前行,因为我们要走到还没有清管的地方,看一看清管之前管壁的腐蚀情况。又继续前行了几十米,终于看到了清管前的状态。

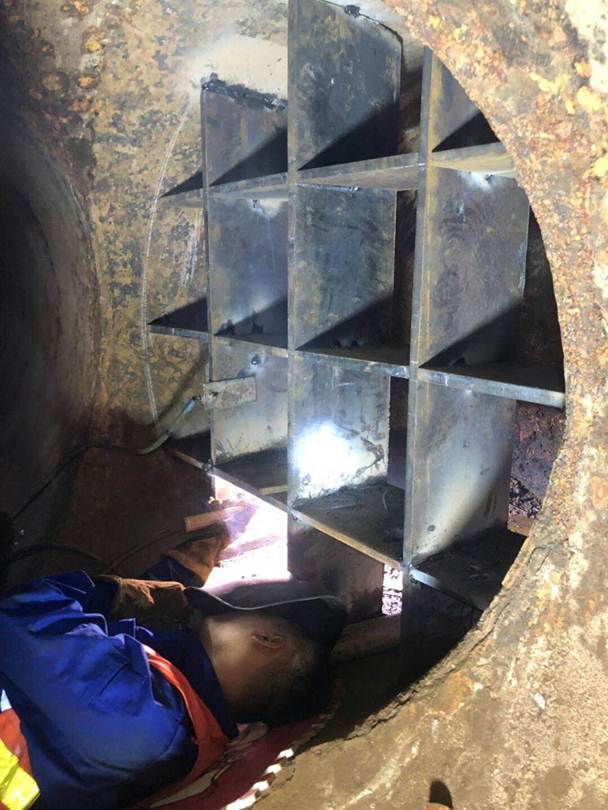

        可以说,任何人只要看到了这个状态,就会对不锈钢内衬修复这项工作深信不疑。在头灯的照亮下,前后呈现鲜明的对比,未清管的管壁粗糙不堪,表面高低不平,凸起的铁锈疙瘩高度有好几公分。多年的腐蚀,铁锈就像瘤一样疙疙瘩瘩的布满管壁全身,让人看了很不舒服。我们对于入口的东西极为挑剔,就拿喝的水来说,那是要严格消毒、过滤,最后还要烧开。其实,我们是多么希望外部环境能够提供更为优质的水源,但这需要我们付出更大的努力,管道不锈钢修复就是其中一项工作。
        我们这里再稍微宣传一点不锈钢内衬的优点,很简单,就说一点,那就是不生锈,它会产生两个结果,都是我们希望的,其一是管壁光滑,无阻力,这点大家会很容易理解;其二是不生锈,简单的事情说三遍,不生锈!不生锈!不生锈!是不是很香?
        思路还回来,我们见过溶洞里面的钟乳石,除去立着生长、较长的钟乳石,更多的则是疙瘩块儿,为了提高观景效果,用彩色灯光进行处理,煞是好看。但是,面前的铁锈瘤没有任何粉饰和装扮,一目了然的呈现在人们的面前,向人们诉说着多年的历史和难过的现状。
        自来水是城市不可或缺的资源,人们一刻也离不开水,一旦缺水或压力变小,生活立刻不方便。我们也从媒体上看到过各种供水问题,爆管、破裂、漏水等,无不会导致水压下降。在这个经过精细计算的供水压力模型中,那是不允许丝毫差错的,否则就会导致问题的出现。因此,我们的巡检工作、测漏工作、检修工作、调度工作、水源保障工作一直在进行。
        这里,我们换一个角度来看待这些事,两两对比,我们这是在管道内部,而其他工作是在管道外部,管道外部是一类视角,对应一组方法;管道内部是一类视角,对应的就是修复方法。这里,我们很容易想到我们的血管,供水、供血,我们可以更具体一点,那就是动脉。动脉粥样硬化,管径狭窄,血管堵塞、破裂,会带来很多问题,我们即便不懂医学,大概也知道是个什么情况。作为城市的血管--供水管道,时间长了,就会长锈、结垢,导致管径变窄、管壁粗糙,甚至漏水、爆管,影响供水。
        我们也知道,治疗血管问题,有一种支架。供水管道修复也有类似技术,较为简单的就是内胀圈,局部做一个固定,提高管道的强度。对于较长管道需要维修的状况,传统的做法就是整体更换,这需要路面大面积开挖。如果地下复杂,或因为地面不允许挖掘,管道更换就不可行。这个时候,怎么办?非开挖修复技术就有了用武之地,而针对供水管道的非开挖修复,则以不锈钢内衬为主要工艺。通过多年的实践运行检验,证明效果良好。福州这里,本项目之前,已经有过一次同类型的不锈钢修复工作,地点就在靠近“三坊七巷”的光禄坊一带,这是第二次开展此项工作,说明工作的可靠性和用户的信赖。
        说了这么多,此时,我和李工还在管道内部,为了避免井上人员担心,拍了一些照片,我和李工又原路退了回来。因头灯照明效果一般,有没有可以携带的其它光源,手机也调整不好,前面拍的效果不是很好,只能看局部,整体照不出来。因此,我们引用一些项目清管时拍的照片。
(不用说,这也是清管前)

(清管后,中间两个管子,粗的是鼓风管道,细的是抽水管道)

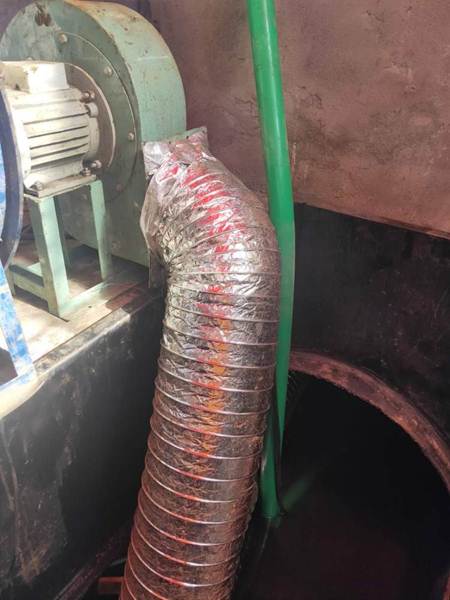

(鼓风设备)
        出来之后,感觉很轻松,只是衣服湿了一大片,鞋上粘上了铁锈。对应工作,就涉及到我们的工作服和安全装备,荧光马甲,头盔,头灯,防护手套,防砸鞋,有害气体检测仪,最后才是施工装备,位于其上的就是公司、项目的安全管理制度、措施,以及应急保障。


七、再看作业井

        项目之外,是事业部、公司的多级检查,疫情防控、安全、管理、质量、进度一样不能少。对于项目施工的关心,业主方、监理方更为重视,每周都有多批次的巡视、检查。项目施工不能出一丝纰漏,这是公司、项目、监理、业主共同的要求。
        来到地面,走完必须的程序之后,我们来到旁边的7号井。这个井,业主是要加装一个阀门,正在人工开挖。从挖出的渣土可以看出,地下土壤是沙土质,8号井也是这样的情况,这就是为什么基坑支护需要钢筋混凝土结构的地下连续墙了。挖到2米多深,地下已经出现积水,所以说,地基浇筑防水也是基坑防护的要求之一。
        在隔了一天之后,也就是8月7日,7号井已经挖好,部分渣土已经运走,这些都是在办理好相关备案的前提下才能执行的工作。工人刚好拉来沙子、水泥,不用说,这是要为下一步基坑支护做准备。

        因7号井的施工时间较短,根据相关标准,围挡采用了装配式可移动围挡,围挡不高,可以看到里面的情况。因便道在这里是一个90度拐弯,为便于通行,项目部安装了弯道凸面镜,便于两边的行人都能够看到对向的情况。这个在道路的拐弯位置,较容易看到,不想我们自己也用上了,这可不是图稀罕,安全施工不仅是项目内部的事情,同样也与周边环境有关,大家都好,才能顺顺当当,谁不想呢。
        再回到8号井,新到的员工已经投入工作,他们的名字已经登记到各种需要检测、检查、等级的记录里面。只是大家都在管道内部,地面上看不到他们。


八、精神

        来到福州3天,中间有一天出去办事,在供水修复项目待的时间总共2天。在这短短的2天时间里,项目按工期计划在加快进度,我们在这里看到了有限的工序。即便是2天时间里,很多环节没有看到。因为倒班和管道内部作业,项目人员只见到了少数人,有的人都没来得及问姓名,大家都在抓紧工作,没有多少寒暄。现场感受到的是紧张,更多的感触是项目有条不紊和严谨,以及员工们的敬业和技能的娴熟。面对项目施工难度大、要求高、成本支出高的具体情况,公司层面高度重视,业主、监理层层、严密把关,项目组织严密高效,在有限空间之内,安全生产,分工有序,在疫情防控的基础上抓紧生产,确保进度,确保质量,确保交出合格、满意的答卷。
        在项目学习、考察的间隙,还见识到了产品检验检测环节。根据要求,我方施工所用的不锈钢内衬管材,需要进行检验检测。在业主、监理、项目三方的见证下,对不锈钢管材取样、送检。这是施工过程中的一项必须环节,样品检测必须合格,才能继续用于管道施工。
        这与测绘产品检验检测是类似的,或者说原理是一样的。在这方面,我们经历了太多太多,几乎每个项目都要经过这样的检验检测,这是证明产品质量合格的一项重要过程。
        项目是一个组织,项目实施,就要花费,每天,项目经理都要定时审核票据,汇总,签字,定期带回或寄回公司,以核销借款费用。还要参加业主、监理的各项会议,组织、协调项目施工,我们只能在其空闲的时候,抓紧交流和沟通。在此,感谢事业部的安排,感谢项目和王经理的接待和照顾!
        行走在施工路段的大街上,地上是匆匆疾驶的车流,天上的白云不时飘过,道边的榕树遮天蔽日,地下是我们的员工在辛勤的工作,脚步踩下去,感觉是不一样的。是不是该轻一些,不要影响管道内部施工的员工。有人说,练形意拳要练出脚底的感觉来。对于我们来说,地下管道就是我们的目标,那是要讲感情的,否则,你怎么可能有感觉呢?
        仓促成文,条理可能不和,内容可能遗漏,但是,我尽可能的用文字表达出我们项目的全貌,尽量向大家展示出项目、员工的精神风貌,并向大家宣传金迪公司的管线服务使命、愿景和价值观。
        那就是秉承“以人为本,团队合作”的企业文化,企业使命“守护地下管线”,企业愿景“行业领先”,企业核心价值观“诚信、担当、执着、分享”!
扫码阅读微信版

Copyright © 2018 保定金迪地下管线探测工程有限公司 All Rights Reserved    地址:河北省保定市恒滨路128号 邮编:071051
市场电话:0312-3108548    客服电话:0312-3108565    传真:0312-3108565    E-mail:jdsczx@163.com    网站备案号:冀ICP备05007223号

冀公网安备 13065202000367号
