生产一线|定远县智慧管网项目纪实
2019-07-08 17:28:14 浏览次数:
分享到:

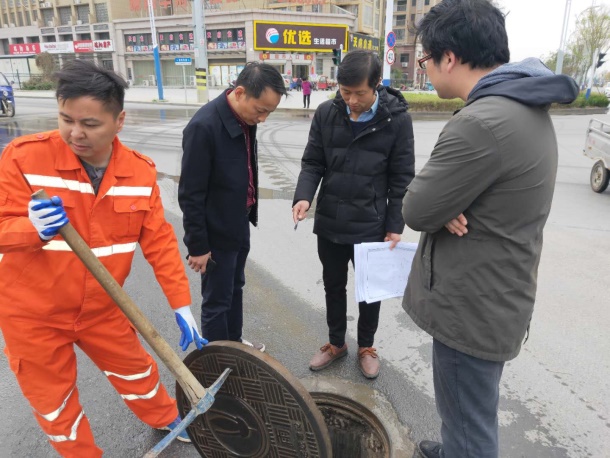

金迪公司承担的定远县地下管线信息系统与安全运行监测系统(智慧管网)建设项目经过近七个月的紧张施工,到目前为止,外业已经基本结束,全部数据进入转序阶段处理。在此期间,项目专门安排一组人员,配合业主完成了外业质量验收工作。
该项目投入的主要设备有:
联合吸污车10台;
高压清洗车3台;
CCTV检测设备10套;
检测车5辆;
QV潜望镜一套。
施工作业流程:清淤、检测、采集数据、形成报告

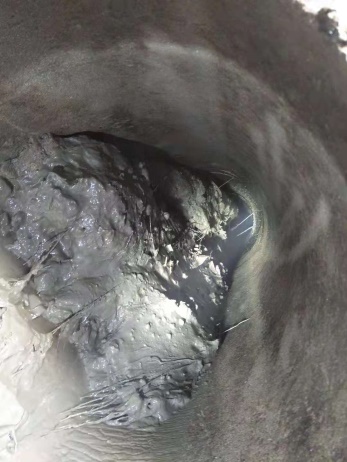

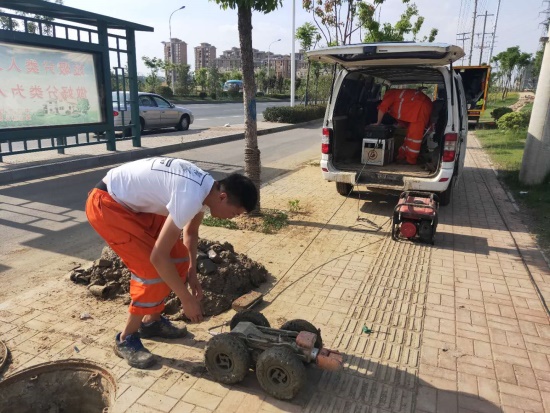

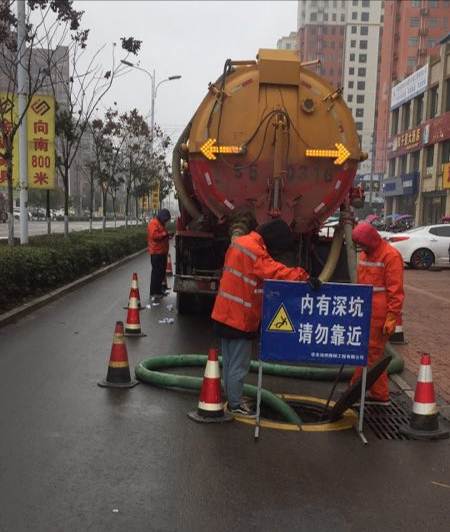

为了使管网内部达到检测条件,检测前先要利用联合吸污车及高压清洗车对管道进行清洗和清淤。管网内部到达检测条件后,再使用CCTV检测设备对管道进行爬行检测,发现结构性缺陷、功能性缺陷及混接点后,按要求进行数据采集,最后将所有数据汇总进行分析及评估并编写报告。



工程成果
该项目在施工期间,共补测排水管网长度约75公里,管网详查约206公里,系统硬件已基本安装到位,待最终数据整理完成后进行测试。
以上三项工作中以管网详查投入人员设备最多,施工难度最大,数据量最丰富。

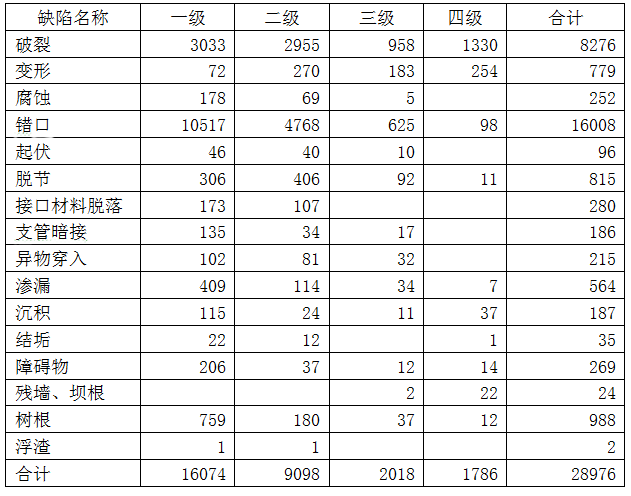

通过此次详查,共查明雨污混接点317个,管道各种类型缺陷共计28976处(如下表)。
后续工作
目前,项目人员已经返回公司总部进行数据转序,准备处理最终成果。项目将按合同工期约定向业主提交最终成果,并积极配合业主召开定远智慧管网项目专家验收会。 田峥
该项目投入的主要设备有:
联合吸污车10台;
高压清洗车3台;
CCTV检测设备10套;
检测车5辆;
QV潜望镜一套。
施工作业流程:清淤、检测、采集数据、形成报告
为了使管网内部达到检测条件,检测前先要利用联合吸污车及高压清洗车对管道进行清洗和清淤。管网内部到达检测条件后,再使用CCTV检测设备对管道进行爬行检测,发现结构性缺陷、功能性缺陷及混接点后,按要求进行数据采集,最后将所有数据汇总进行分析及评估并编写报告。



工程成果
该项目在施工期间,共补测排水管网长度约75公里,管网详查约206公里,系统硬件已基本安装到位,待最终数据整理完成后进行测试。
以上三项工作中以管网详查投入人员设备最多,施工难度最大,数据量最丰富。
通过此次详查,共查明雨污混接点317个,管道各种类型缺陷共计28976处(如下表)。

目前,项目人员已经返回公司总部进行数据转序,准备处理最终成果。项目将按合同工期约定向业主提交最终成果,并积极配合业主召开定远智慧管网项目专家验收会。 田峥
