生产一线|合肥南淝河项目纪实
2019-07-15 09:12:11    浏览次数:
分享到:

        2019年4月,金迪公司在合肥市同时中标包河区南淝河流域水环境污染源调查检测项目和合肥市排管办2019年排水管道安全结构检测项目。两个项目同时开展,目前两个项目基本都完成合同工作量的3/5。项目开展过程艰辛而曲折,经过各级领导的关怀,甲方的大力支持,同志们的不懈努力,使得项目正常、有序开展。
       南淝河项目
        本项目是对南淝河流域包河片区芜湖路街道和常青街道所有涵盖的小区、企事业单位进行全面混接排查,不留死角。测区从北向南分三块进行,且每一块都有时间节点控制,检测单位需按照时间节点提供该片区的混接报告,报告交规设计院立即设计,设计完成后施工改造单位立即改造,最终达到小区雨水出水口晴天不能有水流出的目标。本项目检测、设计、施工改造一条龙进行,时间紧任务重,在规定时间内出具区域内合格混接报告难度很大。
        施工流程
        1)项目经理及技术负责结合甲方提供的已知资料及实验片区积累的经验编制适合本项目的施工细则,对所有作业班组进行安全及技术培训,分配片区到各组。

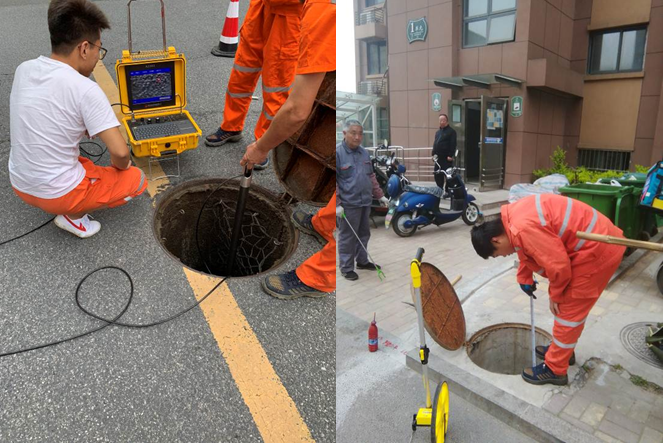

        2)施工现场采取人工开井调查、手机数据采集系统录入、QV+CCTV辅助的方法对小区内可能或已经存在的混接、错接点(小区出水口有水的所有因素)进行全面排查,包含混接错接点、附属设施渗漏、管道渗漏、人为倾倒等。

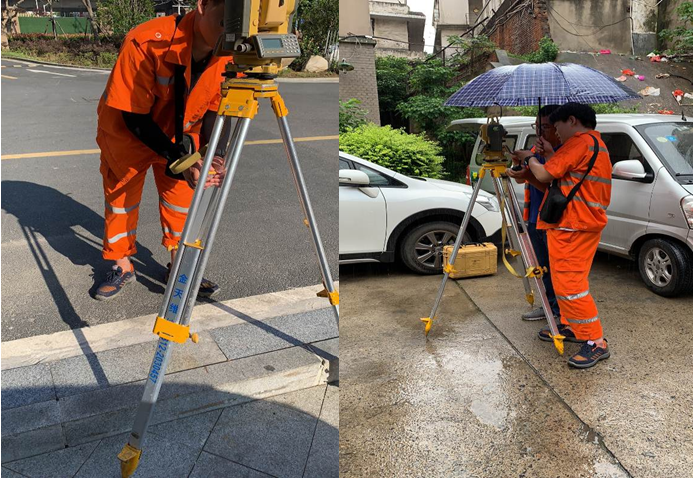

        3)安排测量人员对小区进行测量收点。

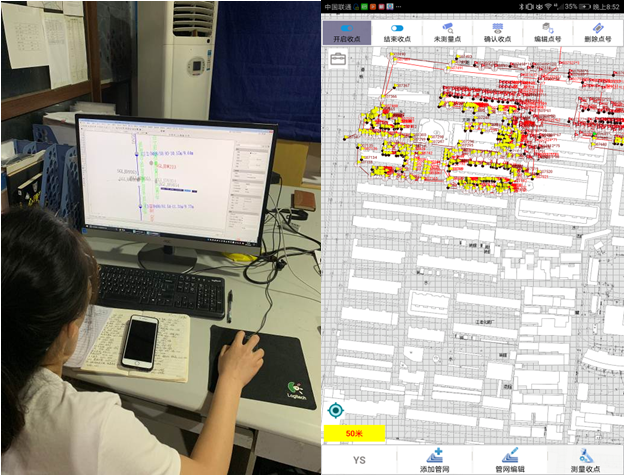

        4)各班组组长对测量数据库进GDinfo数据处理系统改错,有问题需再进行现场核实,直至改到无问题为止,提交至技术负责检查。
        5)内业对各组提交的数据出具报告。
        投入人员及设备
        合肥南淝河项目设项目经理1名,技术负责1名,内业1名,测量组长1名,作业班组12个(每组2-3人)。
投入的机械设备:检测车4辆,潜望镜3台,CCTV检测设备1套。
        项目工作进度
        截止目前项目部下派到各组的小区数为252个,外业完成486KM,其中出具报告的210个,约392KM,查到混接错接点4882个、井室渗漏56个、管段渗漏76个,人为倾倒等22个。
        后续计划
        项目目前还有约100KM的检测任务,正常安排检测的同时,对前期有问题的小区安排巡查,赶在施工改造前尽快核实更新。已出具成果的,及时安排相关资料整理,完成入库工作(市管网办和信息中心2个库)。  姚田兴

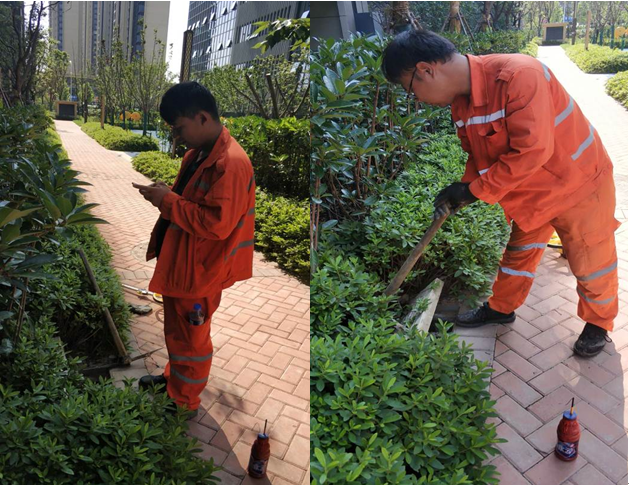

施工照片







扫码阅读微信版

Copyright © 2018 保定金迪地下管线探测工程有限公司 All Rights Reserved    地址:河北省保定市恒滨路128号 邮编:071051
市场电话:0312-3108548    客服电话:0312-3108565    传真:0312-3108565    E-mail:jdsczx@163.com    网站备案号:冀ICP备05007223号-1

冀公网安备 13065202000367号
